Bei der Sanierung der Pfarrkiche sieht der Zwischenstand per Ende 2023 wie folgt aus:

Die Fertigstellungsarbeiten schreiten wie erhofft gut voran. Die Putz- und Malerarbeiten sind bereits abgeschlossen und Gerüste grossmehrheitlich demontiert. Die Leitungen für die neue Heizung ab der Fernwärmezentrale Chilematt sind verlegt, und im Mittelschiff wird derzeit der Holzboden neu gemacht. Nachher werden die Kirchenbänke mit den neuen Heizkörpern neu versetzt. Beim Haupteingang und bei der Chorerweiterung wird der Boden mit einem neuen Plattenbelag versehen. Die Kirche muss, gemäss Vorgaben der Gebäudeversicherung, mit einer neuen Notbeleuchtung ausgestattet werden, die es erlaubt, auch bei Stromausfall die Besucher sicher aus der Kirche zu evakuieren. Nach all den Arbeiten bleibt lediglich, dass die Kirche sauber gereinigt und die wertvolle Orgel von ihrer Schutzverkleidung befreit wird.

Im Aussenbereich müssen im neuen Jahr mildere Temperaturen abgewartet werden, damit der ergänzte oder neue Putz gestrichen werden kann. Anschliessend werden auch dort die noch verbleibenden Baugerüste entfernt.

Es ist geplant, die Pfarrkirche im Februar 2024 wieder für die Nutzung zu eröffnen.

Der Kirchenrat wünscht einen erfolgreichen Start ins neue Jahr! Alfred Meier, Bauchef

Bilder dazu:

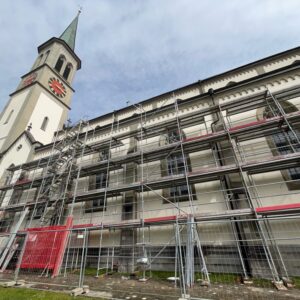

Sanierung Pfarrkirche 2023 | © Katholische Kirche Unterägeri

Einen Überblick über die bisherigen Arbeiten erhalten Sie hier.

Der Kirchenrat lädt zu einer Besichtigung der momentanen Bauarbeiten in und an unserer Pfarrkirche ein. Am Montag 10. Juli 2023, 19 Uhr empfängt Bauchef Alfred Meier Interessierte gerne beim Hauptportal, um aussen wie innen die derzeitigen Sanierungsarbeiten zu zeigen und zu erläutern.

Wir versprechen eindrückliche Erkenntnisse sowie eine spannende Führung.

Bei der Sanierung der Pfarrkiche sieht der Zwischenstand aktuell – Ende Juni 2023 – wie folgt aus:

Aussen: Der Deckputz im unteren Bereich ist abgespitzt und die Riss-Prophylaxen sind teilweise vorbereitet. Im oberen Bereich ist die Riss-Prophylaxe fertig und bereit für die Malerarbeiten. Priorität haben aber die Arbeiten im Innenbereich.

Innen: Sämtlicher Putz (Deckputz und Grundputz) ist abgespitzt und wurde entsorgt (ca. 100 Tonnen!). Die Fugen der Mauern werden ergänzt und wo nötig geflickt. Die Riss-Prophylaxen sind teilweise fertig. In den nächsten Wochen wird der Grundputz wieder aufgetragen.

Bilder dazu:

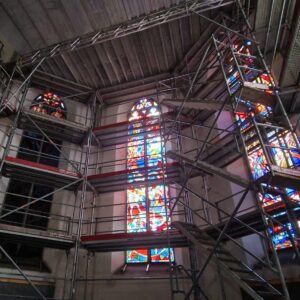

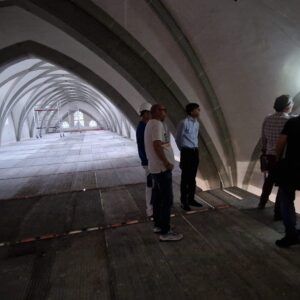

Sanierung Pfarrkirche 2023 | © Katholische Kirche Unterägeri

Einen Überblick über die bisherigen Arbeiten erhalten Sie hier.

Mit dem Gerüstbau haben am 28. März 2023 die Renovationsarbeiten an und in unserer Pfarrkirche begonnen. Am Weissen Sonntag, 16. April 2023 wird die Kirche ein letztes Mal für Feierlichkeiten benutzt, tags darauf werden wir sie für längere Zeit schliessen müssen.

Weiterhin ist geplant, mit Ihnen den Abschluss der Riss- und Kirchenbanksanierungen an oder um Allerheiligen zu feiern, mit Verzögerungen bleibt aber zu rechnen. Über den Verlauf der Sanierung werden Sie sich jederzeit ein Bild machen können, denn wir werden Sie auf unserer Webseite gerne und regelmässig über die Arbeiten und deren Fortgang informieren.

Einen diesbezüglichen Zwischenbericht erhalten Sie zudem direkt von unserem Bauchef Alfred Meier (041 752 09 90, alfred.meier@kath-unteraegeri.ch) an der ordentlichen Kirchgemeindeversammlung 2023. Entsprechend freuen wir uns auf die Begegnungen mit Ihnen am Dienstag, 27. Juni, 20.00 Uhr, im Pfarreiheim Sonnenhof.

Der Kirchenrat



Wie die Baustelle bedient wird und welche Einschränkungen entstehen werden, können Sie gerne den beiden Baustelleninstallationsplänen entnehmen:
– Baustelleninstallationsplan von Baubeginn bis 16. April 2023 (Kirche für die Öffentlichkeit noch offen)
– Baustelleninstallationsplan von 17. April bis 1. November 2023 (Kirche für die Öffentlichkeit geschlossen)

Plan Baustelleninstallation
